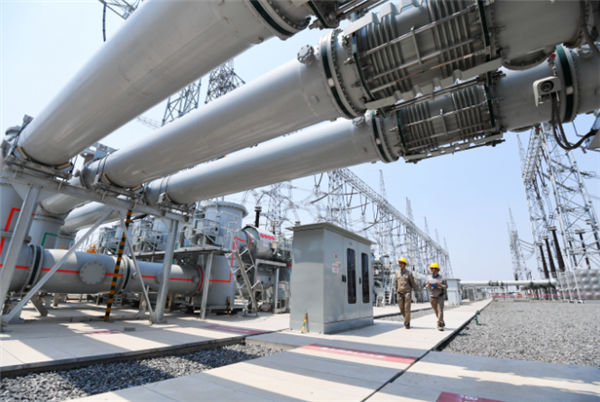

新成果!天津南1000千伏特高压变电站扩建工程投运
资讯科技6月5日消息,据媒体报道,天津南1000千伏特高压变电站扩建工程调试完成,正式投入运行! 随着3号、4号两台变压器最后调试数据验收合格,这项国家“十四五”电力发展规划重点项目圆满收官。
历经18个月建设,这座京津冀鲁地区清洁能源调配的关键枢纽成功将电力输送能力提升至原有2倍,年外受电能力突破400亿千瓦时,为区域能源结构转型和“双碳”目标实现注入强劲动能。
工程于2023年12月启动,新增2组3000兆伏安主变压器。在显著提升设备智能化水平的同时,变电站占地面积集约化利用率提高了30%。工程投运后,海河站两段500千伏母线将各由两组主变供电,极大提升天津地区供电能力和安全可靠性。同时,该工程为后续消纳大同、冀北能源基地电能(经大同-怀来-天津南工程输送),优化区域资源配置,服务经济社会发展奠定了坚实基础。
截至2025年,天津外受电比例已超1/3,其中绿电占比达到35%,提前实现“十四五”能源转型目标。2025年天津电力交易数据显示,绿电交易电量目前达150.48亿千瓦时,同比增长184%,外资企业绿电需求占比达42%,一汽丰田等企业通过绿电交易实现年减排7.5万吨。
